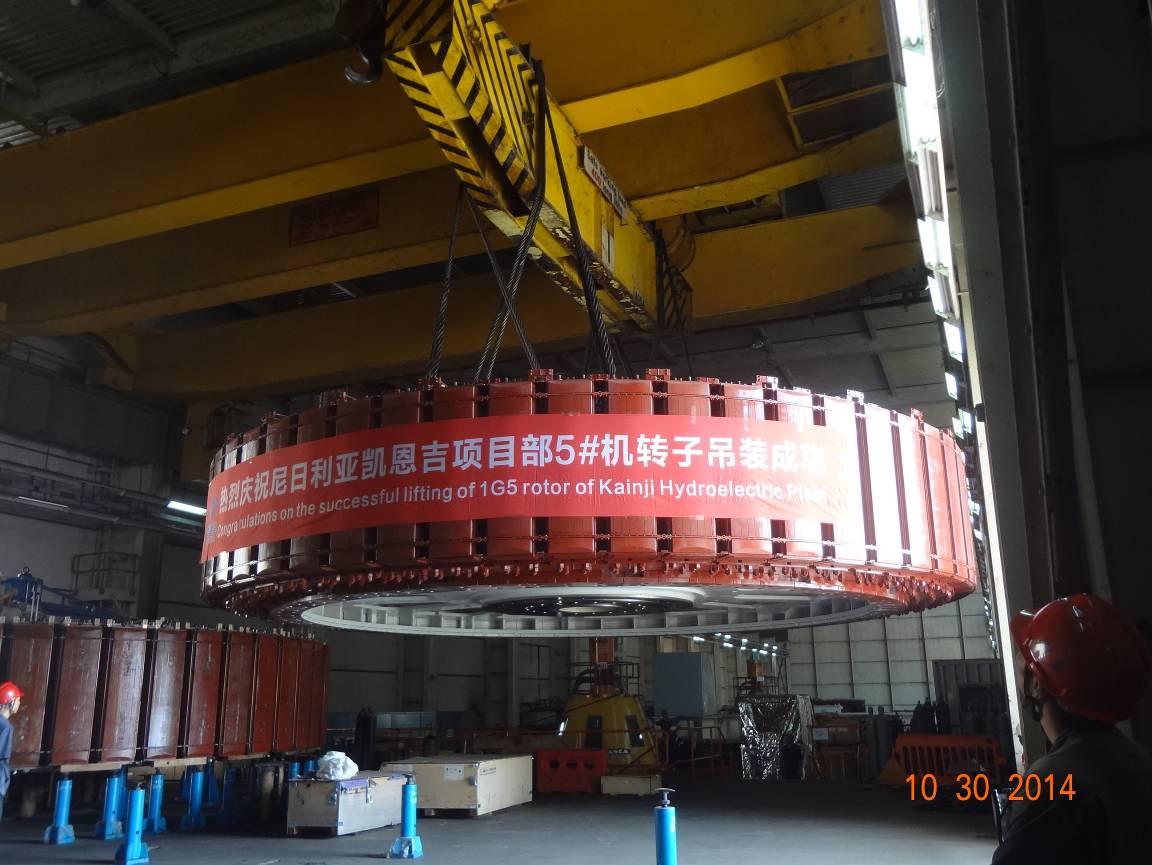

尼日利亚当地时间 2014 年10 月30 日,在华东院凯恩吉项目部、主机厂哈电以及安装单位水电八局的通力配合下,凯恩吉项目 1G5 机组转子顺利吊装成功,标志着离2014年12月31日前发电的目标又进了一大步。
华东院于2011年6月签订尼日利亚凯恩吉水电站改造项目,项目范围为修复1G5、1G6、1G12 号机组单元及部分公用设备,工作内容包括设计、供货和安装。项目前期遇到诸多困难,设备清关延误、现场资源短缺、电厂限电断电频发,转子工期无法满足机组安装赶工进度计划,华东院凯恩吉项目部积极组织协调哈电及水电八局,根据实际情况及时调整施工计划,进一步细化进度目标控制,精心选派人员施工,集中力量,组织员工加班加点,抢回延误的工期。
1G5 发电机转子的成功吊装,标志着凯恩吉电站机组安装一个重要节点完成,为该机组今年年底具备发电条件奠定了坚实的基础。
