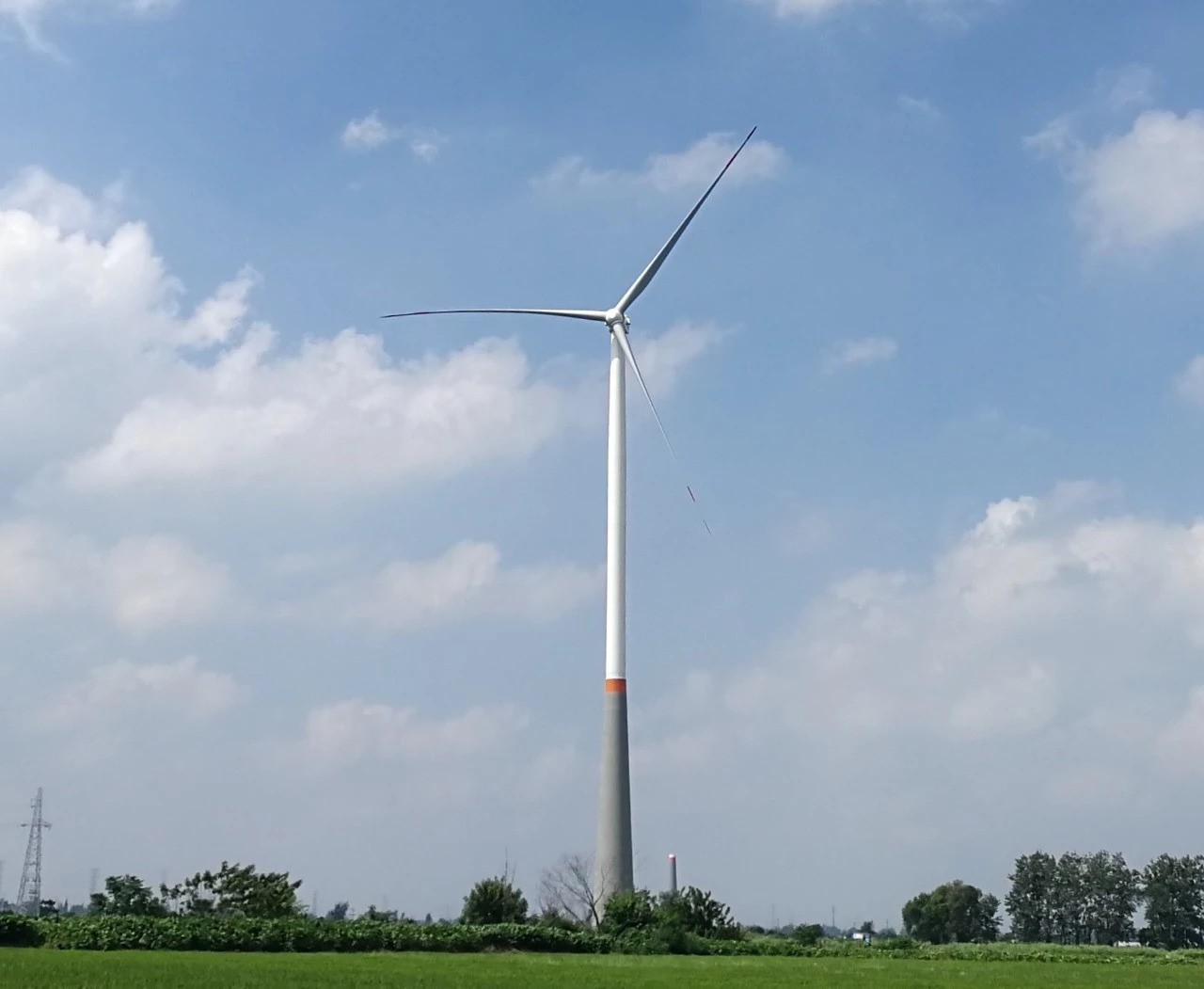

9月12日,由华东院承担总承包的深能高邮东部100MW风电项目完成全部混塔工程施工。
项目包括25台超高混合塔架(140米)GW121-2.0MW机型,塔筒下部混凝土段高55米,由16层预制混凝土塔筒组成,塔筒上部钢塔段高85米,由过渡段及5段钢塔组成。该项目是目前国内最高、首个批量使用140米混塔方案的风电场。
项目自开工建设以来,项目部与各参建单位攻坚克难、上下一心,克服河网地带地质复杂、混塔新技术应用、工期紧张等不利因素圆满完成全部混塔的预制和吊装工作。工程建设中项目团队发扬工匠精神,组织完成7项施工技术改进、15项施工工艺优化,同步开展科技进步奖科研课题2项、实用新型专利11项、工法2项、QC质量控制2项等。混塔工程质量受到建设单位、江苏省电力质监站、中电建协以及国内同行业的一致好评。
项目整个塔筒施工工序复杂,涉及预制、运输、拼装、座浆、预应力张拉等多道工序。该技术属于国内最新工艺,尚无成熟的工程经验、行业标准可借鉴参考,项目部组织参建各方通过质量控制标准专家论证、施工技术改进及工艺优化、现场实施对比总结,最终使整段55m混凝土塔筒中心度偏差控制在10mm内,钢混塔筒连接段水平度偏差控制在3mm内,实践总结出了高标准的混塔施工质量管理体系。
钢混塔架是近几年国内风电行业针对低风速区推出的新产品,其具有轮毂高度高、结构刚度大,自振频率高,不会因为“频率穿越”过程损失发电量,完美匹配低风速区“低风速、高切变”等优势,对国内陆上风电发展起到重要作用。高邮东部100MW风电场混塔工程完成标志着华东院在国内新型风机塔架领域一次成功的实践,拓展了华东院风电项目的设计和总承包范围,提升了华东院陆上风电竞争力。
