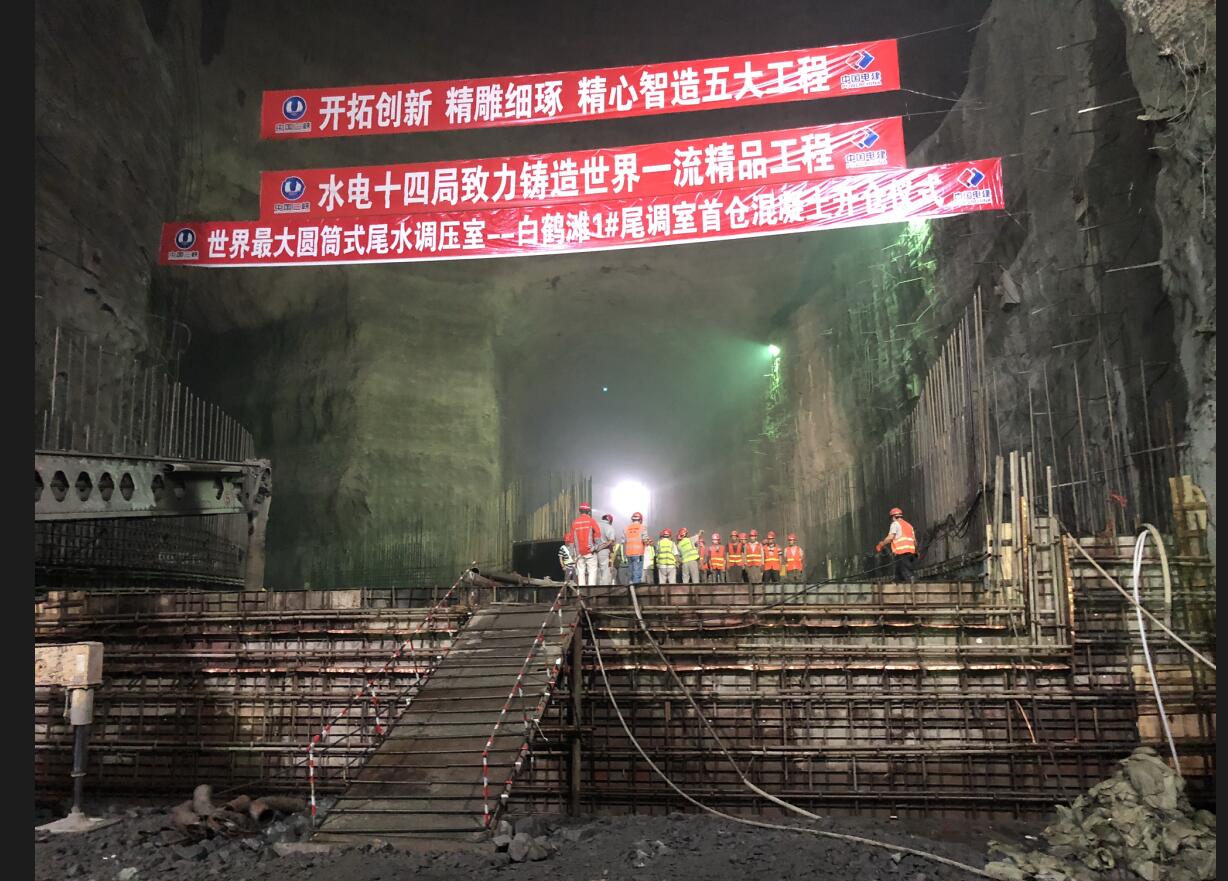

10月19日,经参建各方不懈努力,白鹤滩水电站①尾水调压室完成全部开挖支护工作,顺利启动首仓混凝土浇筑,标志着尾水调压室进入混凝土浇筑的新阶段。尾水调压室于2015年1月全面启动穹顶开挖支护至今,总共历时44个月。
白鹤滩水电站左、右岸共布置8座圆筒形阻抗式尾水调压室,调压室最大开挖直径48m,穹顶至底板最大开挖高度128m,是目前世界上规模最大的圆筒形调压室和调压室群。尾水调压室区域初始地应力量值高,发育层间、层内错动带,出露柱状节理玄武岩地层,地质条件极其复杂。我院通过大量分析论证工作,穹顶体型采取了适应各类地质问题的个性化设计,提出了穹顶预锚固的创新理念和“先中间后四周”的精细化开挖支护方案等一系列措施,确保了穹顶的围岩稳定。调压室底部巨型四岔口区域围岩挖空率大,相邻尾水连接管间岩柱薄,经过研究分析提出了“先洞后墙”开挖、交岔洞口一期混凝土衬砌、井底贯通区分层分块开挖等措施确保了四岔口的围岩稳定。在尾水调压室开挖过程中始终坚持动态支护设计理念,设代人员全程跟踪,基本上做到天天下井,周周总结,掌握每一开挖面的施工情况,对监测数据进行时时跟踪分析,并积极吸纳参建各方、行业专家意见,及时调整支护设计,有力地保证了尾水调压室的顺利开挖。
“行百里者半九十”,如今尾水调压室已进入开挖收官阶段,华东院将继续发扬“负责 高效 最好”的企业精神,继续保持求真务实的工作作风,认真做好其他调压室剩余的开挖支护及后续混凝土浇筑的现场服务工作,为把白鹤滩水电站建设成为世界一流精品工程而努力奋斗。
